Kaiserlei Offenbach: Nach 20 Jahren Bauruine baut die ABG 1.179 Wohnungen

Kaiserlei Offenbach: Die ABG baut auf dem ehemaligen KWU-Areal 1.179 Wohnungen für über 500 Mio. Euro. Alle Fakten, Akteure und den Zeitplan bis 2029.

Immobilien Heute Redaktion 20 Min. Lesezeit
Projektseite der Stadt Offenbach zum Kaiserlei mit Investitionsplan und Rahmenplan fuer Unternehmensansiedlung

Das Kaiserlei in Offenbach verliert seine auffälligsten Leerstände: Nach rund 20 Jahren als Bauruine am nordwestlichen Stadteingang werden die entkernten Hochhäuser der früheren Siemens-Tochter Kraftwerk Union (KWU) abgetragen. Die ABG Frankfurt Holding hat das KWU-Areal im November 2025 von der Adler Group gekauft und errichtet dort das Kaiserviertel mit 1.179 Mietwohnungen sowie Büros, Supermarkt, Kita, Hotel und Parkhaus. Das Investitionsvolumen liegt bei mehr als 500 Millionen Euro (Quelle: entwicklungsstadt.de, 12. November 2025). Seit Mai 2026 ist der Rückbau der sogenannten Geistertürme sichtbar; bezugsfertig soll das Quartier ab 2029 sein.

Dieser Beitrag fasst die belegten Kennzahlen des Projekts Kaiserlei Offenbach zusammen, ordnet Akteure und Zeitplan ein und blickt kritisch, aber fair auf die Vorgeschichte: zwei Jahrzehnte Stillstand, ein gescheiterter Vorgänger namens Vitopia Campus und die Frage, warum eine kommunale Frankfurter Wohnungsgesellschaft mehr als eine halbe Milliarde Euro auf Offenbacher Gemarkung investiert.

Das Wichtigste in Kürze:

  • 1.179 Mietwohnungen geplant, darunter 354 Plätze in einem Studierendenwohnheim und rund 97 geförderte Wohnungen (Quelle: ABG Frankfurt Holding, Stand November 2025)
  • Investitionsvolumen von mehr als 500 Millionen Euro; Zielmiete rund 20 Euro je Quadratmeter (Quelle: entwicklungsstadt.de, 12. November 2025)
  • Bauherrin ist die ABG Frankfurt Holding, die Architektur stammt von AS+P Albert Speer + Partner
  • Grundstückskauf von der Adler Group am 10./11. November 2025, zuvor Absichtserklärung vom 22. Oktober 2025
  • Sichtbarer Rückbau der KWU-Türme seit Mai 2026, geplante Bezugsfertigkeit ab 2029
Das Kaiserviertel Offenbach im Steckbrief
MerkmalAngabeQuelle / Stand
ProjektKaiserviertel Offenbach (ehemaliges KWU-Areal)ABG Frankfurt Holding, November 2025
BauherrinABG Frankfurt Holding, kommunale Wohnungsgesellschaft der Stadt Frankfurt am MainABG-Pressemitteilung, 11.11.2025
ArchitekturAS+P Albert Speer + Partnerentwicklungsstadt.de, 12.11.2025
Wohnungen gesamt1.179 MietwohnungenABG-Projektseite, Juli 2026
davon Studierendenplätze354 (rund 30 Prozent)ABG-Projektseite, Juli 2026
davon gefördertrund 97 Wohnungen (etwa 10 Prozent)ABG-Projektangaben, Juli 2026
Büroflächerund 4.200 m²Projektunterlagen, Juli 2026
Bruttogeschossflächerund 122.000 m²ABG-Pressemitteilung, 11.11.2025
Investitionsvolumenmehr als 500 Mio. Euroentwicklungsstadt.de, 12.11.2025
Zielmieterund 20 Euro je m²entwicklungsstadt.de, 12.11.2025
Baubeginn RückbauMai 2026 (sichtbar)hessenschau.de, 28.05.2026
Bezugsfertigkeitab 2029ABG-Projektseite, Juli 2026
Lage und AnbindungKaiserlei, nordwestlicher Stadteingang Offenbachs, S-Bahn-Station Kaiserlei, A3/A661ABG-Projektseite, Juli 2026
Das Kaiserviertel Offenbach im Steckbrief

Was aus dem Kaiserlei-Areal wird – die Eckdaten des Kaiserviertels

Das Kaiserviertel ersetzt die entkernten Bürohochhäuser der Kraftwerk Union durch ein gemischtes Quartier. Die Bruttogeschossfläche liegt laut Pressemitteilung der ABG vom 11. November 2025 bei rund 122.000 Quadratmetern. Entlang der Strahlenberger Straße und der Berliner Straße entstehen neben den Wohnungen Büro- und Gewerbeflächen; die Projektunterlagen nennen rund 4.200 Quadratmeter Bürofläche. Damit zählt das Vorhaben zu den größten Wohnungsbauprojekten, die in Offenbach in den vergangenen Jahrzehnten realisiert wurden.

Von den 1.179 Mietwohnungen entfallen 354 Plätze auf ein Studierendenwohnheim – das entspricht rund 30 Prozent des Bestands. Etwa 97 Wohnungen, also ungefähr zehn Prozent, werden öffentlich gefördert (Quelle: ABG-Projektseite, Stand Juli 2026). Die Zielmiete liegt laut entwicklungsstadt.de (12. November 2025) bei rund 20 Euro je Quadratmeter. Für Projektentwickler und Investoren ist dieser Wert der zentrale Referenzpunkt: Er positioniert das Kaiserviertel im oberen Mittelfeld des Rhein-Main-Neubaumarkts und signalisiert zugleich, dass die ABG als kommunale Gesellschaft auf Durchmischung statt auf Renditemaximierung setzt.

Der Nutzungsmix umfasst sechs Bausteine:

  • Wohnen mit frei finanzierten, geförderten und studentischen Einheiten
  • Büro- und Gewerbeflächen entlang der Strahlenberger Straße
  • einen Supermarkt zur Nahversorgung des Quartiers
  • eine Kita
  • ein Hotel
  • ein Parkhaus

Diese Mischung soll das Quartier auch außerhalb der Bürozeiten beleben und die Nahversorgung direkt am Standort sichern (Quelle: ABG-Projektseite, Stand Juli 2026).

Nach Angaben der ABG soll der Neubau durch hohe Wohnqualität, einen hohen Energieeffizienzstandard und soziale Durchmischung geprägt sein. Für Asset Manager und Bestandshalter ist vor allem der kommunale Hintergrund relevant: Die ABG verfolgt mit dem Kaiserviertel eine langfristige Bestandshaltung, keine Veräußerung nach Fertigstellung. Das stabilisiert die Planung, bindet das Projekt aber über Jahrzehnte an die wirtschaftliche Leistungsfähigkeit der Gesellschaft.

Wer baut das Kaiserviertel – ABG, AS+P und der Grundstückskauf

Bauherrin des Kaiserviertels ist die ABG Frankfurt Holding, die kommunale Wohnungsgesellschaft der Stadt Frankfurt am Main. Öffentlich vorgestellt wurden die Pläne am 24. Oktober 2025 im Offenbacher Rathaus durch Frank Junker, den Vorsitzenden der ABG-Geschäftsführung. Zwei Tage zuvor, am 22. Oktober 2025, hatten Stadt Offenbach und ABG eine Absichtserklärung (Letter of Intent) zum Projekt unterzeichnet. Für Offenbach war dieser Termin die erste verbindliche Perspektive nach zwei Jahrzehnten ohne Lösung für das Areal.

Der Grundstückskauf wurde am 10. und 11. November 2025 notariell vollzogen. Verkäuferin war die Adler Group, die das Areal zuvor über ihre Projektgesellschaften gehalten hatte; ursprüngliche Voreigentümerin war die Consus-Gruppe, aus der die Adler-Entwicklungssparte hervorging. Mit dem Vollzug ging die Verfügungsmacht über die Türme und das umliegende Gelände an die ABG über. Angaben zum Kaufpreis liegen nicht öffentlich vor.

Bemerkenswert ist die Transaktionsgeschwindigkeit: Zwischen Absichtserklärung am 22. Oktober 2025 und notariellem Vollzug am 10./11. November 2025 lagen weniger als drei Wochen. Das spricht dafür, dass Prüfung und Verhandlung des Deals bereits vor der öffentlichen Ankündigung weit fortgeschritten waren – ein deutlicher Unterschied zum Vorgängerprojekt, das nach seinem Baubeginn Ende 2019 in einen Zahlungsstreit um rund 90 Millionen Euro mündete und 2022 endgültig scheiterte. Für die Bewertung des neuen Eigentümers ist das ein Beleg dafür, dass die ABG das Areal nicht spekulativ, sondern mit vorgeprüfter Substanz übernommen hat.

Für die Architektur zeichnet AS+P Albert Speer + Partner aus Frankfurt verantwortlich. Nach Angaben der ABG steht der Entwurf für hohe Wohnqualität, hohen Energieeffizienzstandard, soziale Durchmischung und eine sinnvolle Infrastruktur (Quelle: ABG-Projektseite, abgerufen im Juli 2026). Das Büro hat in der Region bereits mehrere Quartiere und Hochhäuser geplant.

Seit Mai 2026 ist der Rückbau der KWU-Türme sichtbar: Die hessenschau meldete am 28. Mai 2026 den Beginn der Abbrucharbeiten an den entkernten Hochhäusern. Die skelettierten Rohbauten werden schrittweise abgetragen, bevor der Neubau des Kaiserviertels startet. Für die Bauwirtschaft der Region ist bereits der Rückbau selbst ein relevantes Auftragsvolumen.

Projektseite der ABG Frankfurt Holding zum Kaiserviertel Offenbach mit Bauherrenvisualisierung und Projektkennzahlen

Warum investiert ein Frankfurter Unternehmen auf Offenbacher Gemarkung?

Die auffälligste Frage des Projekts ist die interkommunale: Die ABG ist eine Gesellschaft der Stadt Frankfurt, investiert hier aber mehr als 500 Millionen Euro jenseits der Stadtgrenze. Die sachliche Begründung liegt in der Geografie. Das Kaiserlei ist der nordwestliche Stadteingang Offenbachs und zugleich der östliche Eingang Frankfurts; die Stadtgrenze verläuft unmittelbar am Areal. Für die ABG ist das Kaiserviertel daher weniger ein Engagement in der Fremde als die Fortsetzung ihres angestammten Marktgebiets Rhein-Main.

Hinzu kommt die Marktlage: Der Wohnraummangel im Ballungsraum Rhein-Main endet nicht an Gemeindegrenzen. Mit 1.179 Mietwohnungen, darunter geförderter Wohnraum und ein Studierendenwohnheim, adressiert die ABG eine Nachfrage, die beide Städte betrifft. Offenbach profitiert doppelt: Die Stadt löst ihr größtes Brachenproblem am Stadteingang, ohne selbst investieren zu müssen, und gewinnt ein Quartier mit erheblichem Einzugspotenzial für Fachkräfte der umliegenden Unternehmen.

Kritisch zu prüfen ist gleichwohl die Steuerungsfrage: Kommunale Gesellschaften investieren grundsätzlich im Auftrag ihrer Eigentümerstadt. Dass Frankfurter Mittel auf fremdem Stadtgebiet arbeiten, wird in Frankfurt politisch beobachtet werden – zumal die ABG im eigenen Bestand selbst großen Neubau- und Modernisierungsdruck hat. Umgekehrt trägt Offenbach das Risiko, dass ein fremdstädtischer Akteur das wichtigste Entwicklungsareal der Stadt dominiert. Beide Einwände sind legitim; sie ändern nichts daran, dass nach 20 Jahren Stillstand erstmals ein finanzkräftiger, langfristig orientierter Eigentümer baut.

20 Jahre Bauruine – die Vorgeschichte des KWU-Areals

Die beiden Hochhäuser gehörten zur Kraftwerk Union, einer Siemens-Tochter, die am Kaiserlei große Verwaltungs- und Produktionsflächen betrieb. Seit etwa 2005 standen die Türme entkernt leer – gut 20 Jahre lang prägten die Rohbauruinen den Stadteingang und wurden im Volksmund zu Geistertürmen. Mehrere Nutzungskonzepte scheiterten, bevor mit dem Vitopia Campus der bis dahin konkreteste Neustart begann.

Der Vitopia Campus wurde von der CG Gruppe beziehungsweise deren Nachfolgerin Consus, die als klassischer Bauträger agierte, entwickelt; später übernahm die Adler Group das Projekt. Ab Ende 2019 wurde gebaut. Geplant waren nach damaligen Angaben fast 1.000 Wohnungen, umfangreiche Büroflächen, eine Kita und ein Hallenbad. Im Januar 2022 stoppten die Arbeiten; op-online.de berichtete am 12. Januar 2022 vom Stillstand und am 20. Oktober 2022 vom Rücktritt der Investoren von den Verträgen.

Im Zentrum des Scheiterns stand ein Zahlungsstreit um rund 90 Millionen Euro. Zugleich geriet die Adler Group ab 2021 in eine tiefe Finanz- und Vertrauenskrise, die ihr Entwicklungsgeschäft lähmte. Für Käufer laufender Projekte wirft eine solche Krise die Frage auf, was sie tun können, wenn der Bauträger insolvent wird. Fairerweise gehört zur Einordnung: Der Baubeginn fiel in die Phase steigender Baukosten und der Zinswende; mehrere Großprojekte der Branche kippten in dieser Zeit. Das Vitopia-Scheitern war damit weniger ein Einzelfall als ein besonders sichtbares Beispiel für ein überlastetes Entwicklermodell.

Übrig blieben die Rohbauten – bis die Adler Group das Areal im Rahmen ihres Konsolidierungskurses verkaufte. Mit dem Erwerb durch die ABG im November 2025 endete nach 21 Jahren, so op-online.de am 11. November 2025, der Leerstand formal. Die neue Bauherrin übernimmt damit auch die Bürde der Erwartungen: Ein weiterer Stillstand wäre für den Standort kaum noch vermittelbar.

Der Kaiserlei-Kreisel als Warnsignal – die Kostenhistorie des Umbaus

Unmittelbar neben dem KWU-Areal liegt das zweite Großthema des Stadtteils: der frühere Kaiserlei-Kreisel, einst größter Kreisverkehr Europas mit täglich rund 70.000 Fahrzeugen (Quelle: AFRY, 15.12.2022). Der Kreisel von 1965 war an seiner Belastungsgrenze angekommen. Am 20. Februar 2017 fiel der Spatenstich für den Umbau zu einer Doppelkreuzung mit zwei Unterführungen – eines der größten Infrastrukturprojekte der Stadtgeschichte, wie die Stadt Offenbach auf ihrer Projektseite bilanziert.

Die Kostenhistorie ist für das neue Großprojekt die eigentliche Lehre: Ursprünglich deutlich niedriger veranschlagt, meldete die Stadt Offenbach im Februar 2022 einen Anstieg auf rund 60 Millionen Euro (Quelle: zeit.de/dpa, 24.02.2022). Fertiggestellt wurde der Umbau am 15. Dezember 2022 – mit Gesamtkosten von rund 67 Millionen Euro und mehreren Jahren Verzögerung. Gründe waren unter anderem Altlasten im Boden, Kampfmittelfunde und eine asbestummantelte Dampfleitung.

Diese Störfaktoren betrafen das Baufeld des Kreisels unmittelbar neben dem KWU-Grundstück. Ob vergleichbare Risiken auch auf dem Areal der früheren Kraftwerk Union zu erwarten sind, ist öffentlich nicht dokumentiert. Die jahrzehntelange industrielle Vornutzung mit Verwaltungs- und Produktionsflächen legt jedoch nahe, dass Baugrunduntersuchung und mögliche Altlastenprüfung zu den kritischen Pfaden des Rückbaus zählen – Positionen, die in der öffentlichen Projektbeschreibung der ABG bislang keine Rolle spielen. Für die fachliche Begleitung des Projekts gehört diese Frage auf die Beobachtungsliste.

Für das Kaiserviertel heißt das: Wer Zeitplan und Budget der ABG bewertet, sollte die Erfahrung des Nachbarprojekts kennen. Großprojekte am Kaiserlei haben historisch zu Kostensteigerungen und Verzögerungen geneigt – ein Fakt, der keine Prognose ist, aber das Erwartungsmanagement prägen sollte.

Verkehrsanbindung, Nachhaltigkeit und Nachbarschaft am Kaiserlei

Die Lage ist das stärkste Argument des Areals. Die S-Bahn-Station Kaiserlei liegt unmittelbar am Gelände; die Autobahnen A3 und A661 sind direkt erreichbar, der Frankfurter Flughafen und der Main sind nah. Der Stadtteil sitzt zudem am Internetknoten DE-CIX und im unmittelbaren Umfeld der EZB auf der Frankfurter Seite. Die Stadt Offenbach bezeichnet das Kaiserlei-Viertel als künftigen Premium-Standort in der Metropolregion Rhein-Main.

Nachhaltigkeit ist Teil der Projektbeschreibung: Die ABG richtet das Energiekonzept des Kaiserviertels am Klimaschutzkonzept 2035 der Stadt Offenbach aus und nennt einen hohen Energieeffizienzstandard als Ziel (Quelle: ABG-Projektseite, abgerufen im Juli 2026). Konkrete Zertifizierungen oder Effizienzhausklassen sind bislang nicht öffentlich benannt.

Für die Bewertung aus Investorensicht bleibt damit ein Teil der Bilanz offen: Weder das künftige Versorgungskonzept für Wärme und Energie noch eine konkrete Gebäudeklasse oder ein Nachhaltigkeitszertifikat sind bisher kommuniziert. Wer die langfristige Bestandsqualität und ESG-Einstufung des Quartiers einschätzen will, sollte die konkretisierte Energieplanung als nächsten belastbaren Prüfpunkt abwarten. Die Anbindung an das kommunale Klimaschutzkonzept ist dabei mehr als eine Formsache: Sie legt den Rahmen fest, an dem die Stadt das Quartier auch bei späteren Nachrüstungen und Standardanhebungen messen wird – ein langfristiger Faktor für die Werthaltigkeit.

Parallel zur Wohnbebauung gewinnt der Gewerbestandort an Dynamik. Nach Angaben der Stadt Offenbach sind am Kaiserlei bereits ansässig oder neu hinzugekommen:

  • Hyundai Motor Europe und Genesis Motor Europe mit ihren Europa- und Deutschlandzentralen
  • Honeywell, die Helaba, Fuji Electric Europe, AXA, Creditplus und Danfoss Deutschland
  • der Deutsche Wetterdienst mit seinem Campus
  • der Snack-Hersteller Lorenz mit neuer Zentrale samt Entwicklungsabteilung
  • der Netzwerkdienstleister Pan Dacom (geplant) sowie BYD Auto, das ab 2026 vom Kaiserlei aus das Deutschland-Geschäft führt

Für die Immobilienwirtschaft ist diese Parallelität der eigentliche Standortwert: Wohnungsbau und Büroansiedlungen verstärken sich wechselseitig. Ein Quartier mit 1.179 Wohnungen schafft Nachfrage für Nahversorgung und Dienstleistungen; die wachsende Zahl von Arbeitsplätzen im Umfeld sichert die Vermietbarkeit der Büro- und Wohnflächen langfristig ab.

Kaiserlei Offenbach: Zeitplan und Ausblick bis 2029

Der Projektverlauf seit Herbst 2025 ist für ein Areal mit dieser Vorgeschichte ungewöhnlich zügig. Die wichtigsten Daten im Überblick:

Zeitleiste: Vom Vitopia-Baustopp zur Bezugsfertigkeit des Kaiserviertels
DatumMeilenstein
Januar 2022Baustopp beim Vorgängerprojekt Vitopia Campus
Oktober 2022Investoren treten von den Vitopia-Verträgen zurück
22. Oktober 2025Letter of Intent zwischen Stadt Offenbach und ABG
24. Oktober 2025Öffentliche Vorstellung der Pläne im Offenbacher Rathaus
10./11. November 2025Notarieller Vollzug des Grundstückskaufs von der Adler Group
Mai 2026Sichtbarer Beginn des Rückbaus der KWU-Türme
ab 2029Geplante Bezugsfertigkeit des Kaiserviertels
Zeitleiste: Vom Vitopia-Baustopp zur Bezugsfertigkeit des Kaiserviertels

Dass von der Absichtserklärung bis zum sichtbaren Rückbau nur gut ein halbes Jahr verging, unterscheidet diesen Anlauf von allen Vorgängern. Zugleich bleibt der Zeitplan ambitioniert: Zwischen dem Rückbau zweier Hochhäuser und der Bezugsfertigkeit von mehr als 1.100 Wohnungen liegen rund drei Jahre Bauzeit. Die Kostenhistorie des benachbarten Kreiselumbaus zeigt, wie schnell Bau- und Infrastrukturprojekte am Kaiserlei an Frist geraten. Für die Branche bleibt das Kaiserviertel damit eines der aufmerksam zu beobachtenden Projekte in der Region.

Offen ist bislang die weitere Terminarchitektur: Einen Baubeginn für den Neubau, einzelne Bauphasen oder Bezugstermine einzelner Gebäudeteile hat die ABG noch nicht veröffentlicht. Die Formulierung „ab 2029" in den Projektangaben deutet auf eine gestaffelte Fertigstellung hin, wie sie bei Quartieren dieser Größenordnung üblich ist. Das ist praxisrelevant: Für die Ankermieter der Gewerbeflächen – Supermarkt, Hotel, Büronutzer – entscheidet die Reihenfolge der Fertigstellung darüber, wann das Quartier seine volle Frequenz und damit seinen vollen Vermietungswert erreicht.

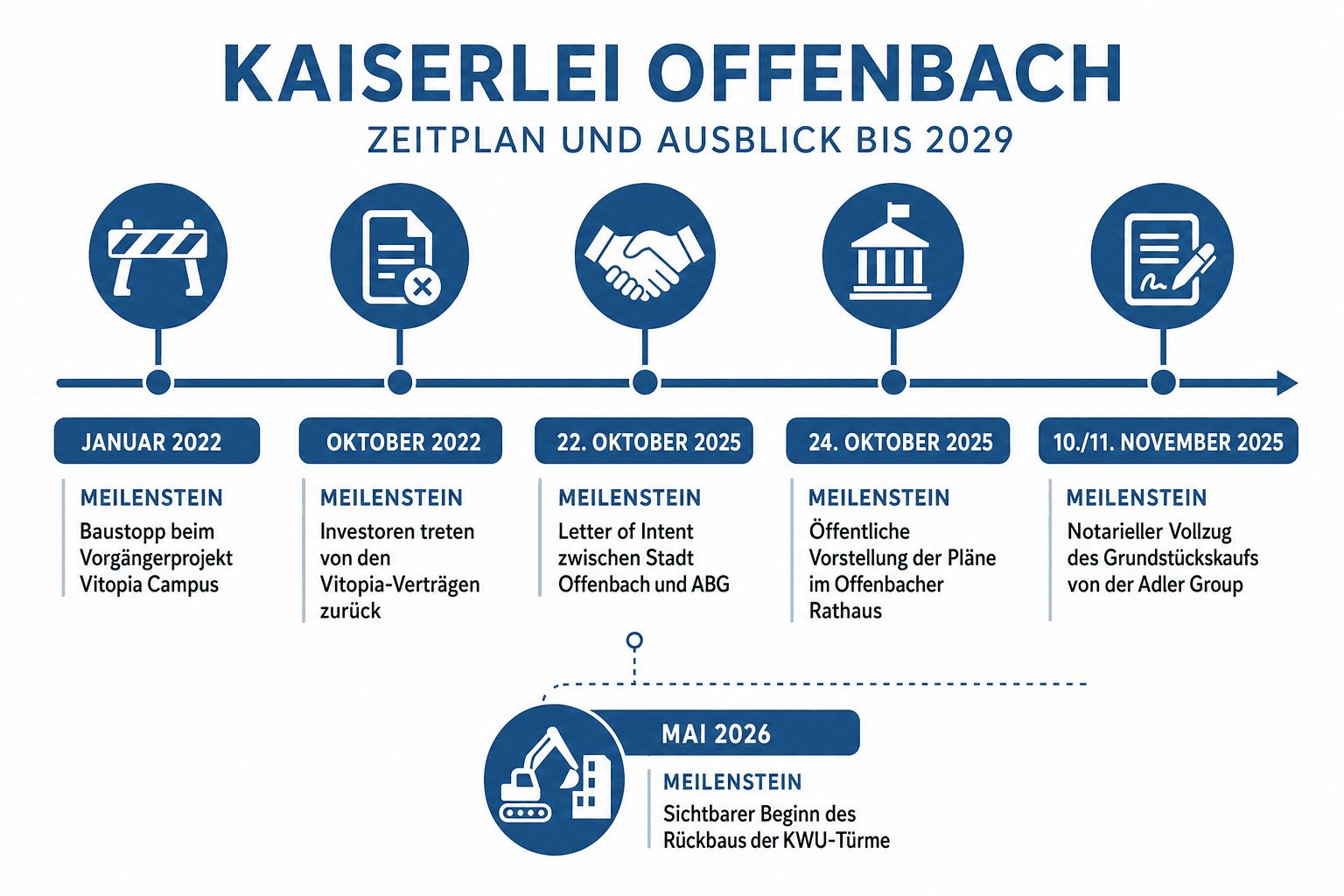

Infografik: Kaiserlei Offenbach: Zeitplan und Ausblick bis 2029 Datum: Januar 2022 | Meilenstein: Baustopp beim Vorgängerprojekt Vit...

FAQ zum Kaiserviertel Offenbach

Was wird aus dem Kaiserlei in Offenbach?

Auf dem ehemaligen KWU-Areal entsteht das Kaiserviertel: ein gemischtes Quartier mit 1.179 Mietwohnungen, Büros, Supermarkt, Kita, Hotel und Parkhaus. Die entkernten Hochhäuser der Kraftwerk Union werden seit Mai 2026 abgetragen (Quelle: hessenschau.de, 28.05.2026).

Wer baut das Kaiserviertel Offenbach?

Bauherrin ist die ABG Frankfurt Holding, die kommunale Wohnungsgesellschaft der Stadt Frankfurt am Main. Sie hat das Areal im November 2025 von der Adler Group gekauft. Die Architektur stammt von AS+P Albert Speer + Partner.

Wann ist das Kaiserviertel fertig?

Nach dem Rückbau der KWU-Türme, der 2026 begonnen hat, soll das Quartier ab 2029 bezugsfertig sein (Quelle: ABG-Projektseite, Stand Juli 2026). Angesichts der Kostenhistorie früherer Großprojekte am Standort ist der Termin als Planungsziel zu lesen.

Was war der Vitopia Campus?

Der Vitopia Campus war der Vorgängerentwurf der CG Gruppe beziehungsweise Consus, später der Adler Group, mit fast 1.000 geplanten Wohnungen. Nach Baubeginn Ende 2019 stoppten die Arbeiten im Januar 2022; im Oktober 2022 traten die Investoren von den Verträgen zurück (Quelle: op-online.de, 20.10.2022).

Wie teuer war der Umbau des Kaiserlei-Kreisels?

Der Umbau des einst größten Kreisverkehrs Europas zu einer Doppelkreuzung begann mit dem Spatenstich am 20. Februar 2017 und wurde am 15. Dezember 2022 fertiggestellt. Ursprünglich deutlich niedriger veranschlagt, stiegen die Kosten zunächst auf rund 60 Millionen Euro (Quelle: zeit.de/dpa, 24.02.2022) und beliefen sich am Ende auf rund 67 Millionen Euro. Gründe für die Steigerung waren unter anderem Altlasten, Kampfmittelfunde und eine asbestummantelte Dampfleitung.

Einordnung für den Immobilienmarkt Rhein-Main

Das Kaiserviertel ist mehr als ein Offenbacher Bauprojekt: Es ist ein Gradmesser für die Frage, ob kommunale Wohnungsunternehmen im angespannten Rhein-Main-Markt über Stadtgrenzen hinweg wirken können. Liefert die ABG bis 2029 wie angekündigt, stärkt das kommunale Modelle im Wettbewerb mit privaten Entwicklern – ausgerechnet an einem Standort, an dem zwei private Anläufe gescheitert sind. Vergleichbare Langzeitentwicklungen wie das Gerling-Quartier in Köln zeigen, dass die Umwidmung ehemaliger Konzernstandorte zu gemischten Stadtquartieren Jahrzehnte dauern kann. Für Projektentwickler, Investoren und Asset Manager bleibt das Kaiserlei Offenbach damit ein Lehrstück über Standortgeduld, die Risiken von Eigentümerwechseln und den Wert belastbarer Verkehrs- und Gewerbeinfrastruktur als Fundament großer Wohnbauvorhaben.
