löwitz quartier Leipzig: 500 Wohnungen und ein Gymnasium auf dem alten Thüringer Bahnhof
Löwitz Quartier Leipzig: Lage auf dem alten Thüringer Bahnhof, Akteure, Kennzahlen, Gymnasium und aktueller Baustand mit Grundsteinlegung LEO & LEA 2026.

Das Löwitz Quartier entsteht auf dem ehemaligen Areal des Thüringer Bahnhofs in Leipzig-Zentrum-Nord, nur wenige hundert Meter nordwestlich des Hauptbahnhofs. Auf der 10,6 Hektar großen Bahnbrache baut ein Joint Venture aus HAMBURG TEAM, HASPA PeB und OTTO WULFF ein gemischt genutztes Stadtquartier mit rund 500 Wohnungen, Büros, einem Hotel und einem fünfzügigen Gymnasium. Im Juni 2026 fiel der Grundstein für das erste Wohnbaufeld. Dieser Überblick fasst Lage, Akteure, Kennzahlen und Baustand zusammen – inklusive einer Einordnung der langen Entwicklungszeit seit dem Grundstückskauf 2019.
- Standort: 10,6 Hektar auf dem ehemaligen Thüringer Bahnhof, nordwestlich des Leipziger Hauptbahnhofs
- Größe: 131.000 bis 136.000 m² Brutto-Grundfläche (BGF) auf elf Baufeldern, rund 500 bis 510 Wohneinheiten
- Akteure: Leipzig zwei GmbH & Co. KG (HAMBURG TEAM, HASPA PeB, OTTO WULFF), Grundstückserwerb 2019
- Meilenstein 2026: Grundsteinlegung für das erste Wohnbaufeld LEO & LEA mit 179 Wohnungen, davon 70 gefördert
- Zeitplan: Hochbau bis 2030 geplant (Stand: Juli 2026)

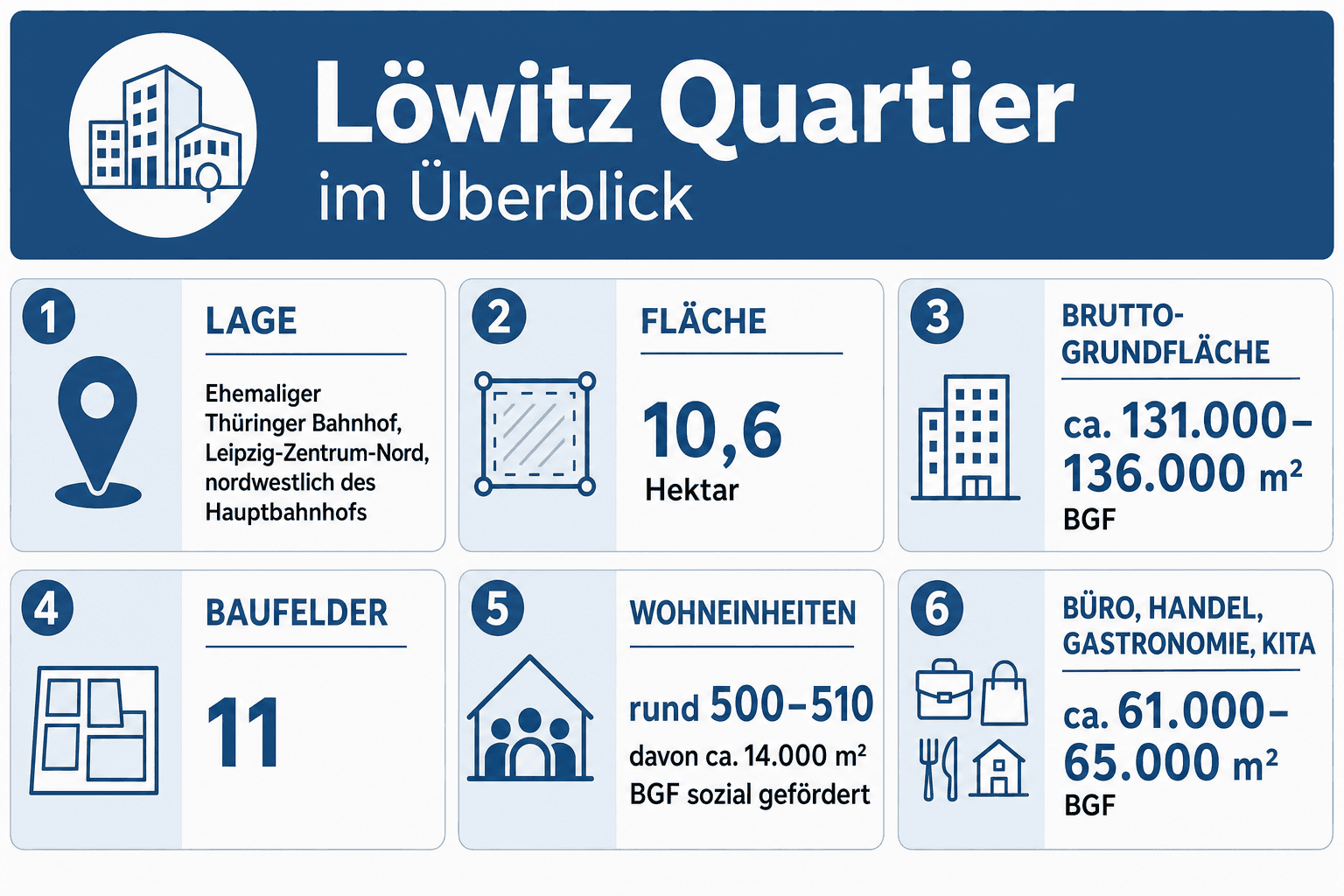

Steckbrief: Löwitz Quartier im Überblick
Die wichtigsten Kennzahlen stammen von der offiziellen Projektwebsite und dem Projektdatenblatt von HAMBURG TEAM. Wo beide Quellen voneinander abweichen, ist die Bandbreite ausgewiesen (Stand: Juli 2026).
| Lage | Ehemaliger Thüringer Bahnhof, Leipzig-Zentrum-Nord, nordwestlich des Hauptbahnhofs |
| Fläche | 10,6 Hektar |
| Brutto-Grundfläche | ca. 131.000–136.000 m² BGF |
| Baufelder | 11 |
| Wohneinheiten | rund 500–510, davon ca. 14.000 m² BGF öffentlich gefördert |
| Büro, Handel, Gastronomie, Kita | ca. 61.000–65.000 m² BGF |
| Hotel | ca. 5.000 m² BGF |
| Gymnasium | ca. 16.000 m² BGF, über 1.300 Schüler |
| Bauherr | Leipzig zwei GmbH & Co. KG (HAMBURG TEAM, HASPA PeB, OTTO WULFF) |
| Zeitplan | Hochbau 2022–2030, Baustart erstes Wohnbaufeld Oktober 2025 |
| Nachhaltigkeit | DGNB-Zertifikat in Gold für die Erschließung |
| Stand | Juli 2026 |
Die Spreizung bei BGF und Wohneinheiten folgt aus unterschiedlichen Angaben der Projektpartner: Die Projektwebsite nennt rund 136.000 Quadratmeter und etwa 500 Wohneinheiten, HAMBURG TEAM rund 131.000 Quadratmeter und etwa 510 Einheiten. Beide Datensätze beschreiben denselben Planungsstand; maßgeblich für einzelne Baufelder sind die jeweiligen Baugenehmigungen.

Lage und Abgrenzung zum Eutritzschen Freiladebahnhof
Das Areal liegt im Dreieck zwischen Preußenseite, Kurt-Schumacher-Straße und Parthe, westlich des Hauptbahnhofs. Die Deutsche Bahn nutzte das Gelände als Thüringer Bahnhof; nach der Stilllegung blieb die Fläche jahrzehntelang eine ungenutzte Brache in Innenstadtlage. Mit dem Quartier wird das zuvor nicht zugängliche Areal erstmals für die Öffentlichkeit erschlossen.
Klar abzugrenzen ist das Löwitz Quartier vom Eutritzschen Freiladebahnhof: Auf dem Gelände im Leipziger Norden entsteht ein eigenständiges Quartier mit anderer Eigentümerstruktur und eigenem Planungsstand. Beide Bahnbrachen werden in der Leipziger Stadtentwicklungsdebatte gelegentlich verwechselt, stehen aber in keinem projektbezogenen Zusammenhang.
Akteure und Entstehung: Vom Grundstückskauf zum Baustart
Bauherr des Gesamtareals ist die Leipzig zwei GmbH & Co. KG, ein Joint Venture der HAMBURG TEAM Gesellschaft für Projektentwicklung mbH, der HASPA Projektentwicklungs- und Beteiligungsgesellschaft mbH (HASPA PeB) und der OTTO WULFF Projektentwicklung GmbH. Das Konsortium erwarb das Grundstück 2019 und koordiniert seitdem Bebauungsplan, Erschließung und Vermarktung.
Das Joint Venture tritt vor allem als Quartiersentwickler auf und verkauft einzelne Baufelder weiter, statt jedes Gebäude selbst zu errichten. Baufeld 2 ging im Dezember 2025 an Instone Real Estate. Baufeld 5 veräußerte die Projektentwicklungssparte von HAMBURG TEAM bereits im März 2025 an ein Sondervermögen norddeutscher Versorgungseinrichtungen, das vom hauseigenen Investment Management betreut wird; die Entwicklung des Feldes bleibt damit in der Unternehmensgruppe. Das Gymnasium erwarb die Stadt Leipzig im Investorenmodell für rund 76 Millionen Euro.
Kennzahlen und Nutzungsmix im Detail
Der Nutzungsmix verteilt sich auf elf Baufelder. Von den rund 500 bis 510 Wohneinheiten entfallen nach Angaben der Projektwebsite etwa 35.000 Quadratmeter BGF auf frei finanzierten und rund 14.000 Quadratmeter auf öffentlich geförderten Wohnungsbau. Für Büros, Gastronomie, Einzelhandel und eine Kita sind je nach Quelle 61.000 bis 65.000 Quadratmeter vorgesehen; ein Hotel nimmt rund 5.000 Quadratmeter ein. Das Gymnasium schlägt mit etwa 16.000 Quadratmetern zu Buche.
Zeitlich gliedert das Joint Venture die Entwicklung in drei Phasen: den Abbruch der Bahnanlagen von 2019 bis 2021, die Erschließung mit Bauzeit von 2021 bis 2025 und den Hochbau von 2022 bis 2030.

Gymnasium und soziale Infrastruktur
Das fünfzügige Gymnasium mit Turnhalle bietet auf etwa 16.000 Quadratmetern BGF Platz für über 1.300 Schüler. Gebaut hat es die Otto Wulff Schulbau Leipzig GmbH im Investorenmodell schlüsselfertig; die Stadt Leipzig erwarb die Immobilie für rund 76 Millionen Euro. Das Richtfest wurde 2023 gefeiert.
Für das Quartier wirkt die Schule als Nachfrageanker: Sie belegt frühzeitig, dass Kitaplätze, Gastronomie und Einzelhandel auf den umliegenden Baufeldern mit einem tragfähigen Umfeld rechnen können.
Mobilität: Autoarmes Konzept und neue Parthe-Brücke
Das Löwitz Quartier ist als autoarmes Quartier konzipiert; Rad- und Fußverkehr haben Vorrang. Zentrale Erschließungsmaßnahme ist die neu gebaute Straße Preußenseite einschließlich einer Brücke über die Parthe. Beide hat die Leipzig zwei GmbH & Co. KG finanziert und gebaut; die Stadt Leipzig stellte ergänzend die angrenzenden Straßenabschnitte her. Die Verkehrsfreigabe erfolgte am 29. Oktober 2025.
Erst mit dieser Anbindung war das Quartier vollständig an das Straßennetz angeschlossen – eine Voraussetzung für den Baustart der Wohnbaufelder.
Nachhaltigkeit: DGNB-Zertifizierung präzise eingeordnet
Für die Erschließung weist HAMBURG TEAM ein DGNB-Zertifikat in Gold in der Kategorie „Nachhaltiges Quartier“ aus. Das Zertifikat bezieht sich ausdrücklich auf die Erschließungsphase, nicht auf das Gesamtquartier. Ein Platin-Vorzertifikat für das Gesamtquartier ist in öffentlich zugänglichen Quellen bislang nicht belegt; der aktuelle Zertifizierungsstand sollte daher direkt beim Entwickler verifiziert werden. Auf Baufeldebene zielt das erste Wohnprojekt LEO & LEA auf den Standard KfW 40 mit QNG-Nachhaltigkeitssiegel.
Aktueller Stand 2026: Grundsteinlegung für LEO & LEA
Am 16. Juni 2026 legten HAMBURG TEAM und Goldbeck den Grundstein für LEO & LEA, das erste reine Wohnbaufeld (Baufeld 5). Das Projekt umfasst 179 Wohnungen: 49 Eigentumswohnungen entwickelt die HAMBURG TEAM Projektentwicklung, 130 Mietwohnungen entstehen für ein Sondervermögen norddeutscher Versorgungseinrichtungen, das vom HAMBURG TEAM Investment Management betreut wird. Siebzig Einheiten werden öffentlich gefördert, getragen von Stadt Leipzig und Freistaat Sachsen.
Der Baustart erfolgte im Oktober 2025, der Rohbau läuft seit April 2026 und soll im Januar 2027 abgeschlossen sein. Generalübernehmer ist die Goldbeck Nordost GmbH.
Kritische Einordnung: Sieben Jahre bis zum ersten Wohn-Grundstein
Sieben Jahre liegen zwischen dem Grundstückserwerb 2019 und der ersten Grundsteinlegung für den Wohnungsbau im Juni 2026 – ein langer Vorlauf selbst für ein Projekt dieser Größenordnung. Öffentlich zugängliche Quellen belegen für diese Zeitspanne keine zugeschriebene Aussage zu Verzögerungen durch das Baudezernat der Stadt Leipzig; festhalten lässt sich nur, dass aus der 2019 übernommenen Brache erst mit dem Baustart des ersten Wohnbaufelds im Oktober 2025 ein sichtbares Wohnungsbauprojekt wurde.
Kritisch zu sehen ist zudem das Geschäftsmodell: Zwei der ersten konkretisierten Baufelder wurden verkauft, statt im eigenen Bestand gebaut zu werden – eines davon allerdings an ein gruppeninternes Investmentvehikel, sodass die Entwicklung in der Unternehmensgruppe verblieb. Mit abgeschlossener Erschließung, erteilter Baugenehmigung für Baufeld 5 und dem Verkauf weiterer Felder hat die Entwicklung inzwischen spürbar Fahrt aufgenommen. Vergleichbare Quartiersentwicklungen wie der Freiburger Stadtteil Dietenbach oder das Havelufer Quartier in Berlin-Spandau zeigen ebenfalls, dass zwischen Grundstückssicherung und erstem Bezug oft viele Jahre vergehen.
FAQ zum Löwitz Quartier
Wann wird das Löwitz Quartier fertiggestellt?
Der Hochbau ist für den Zeitraum 2022 bis 2030 angesetzt. Der Rohbau des ersten Wohnbaufelds LEO & LEA soll im Januar 2027 abgeschlossen sein; die Fertigstellung des Gesamtquartiers ist für 2030 geplant (Stand: Juli 2026).
Ist das Löwitz Quartier dasselbe wie der Eutritzsche Freiladebahnhof?
Nein. Das Löwitz Quartier liegt auf dem ehemaligen Thüringer Bahnhof nordwestlich des Hauptbahnhofs. Auf dem Areal des Eutritzschen Freiladebahnhofs im Leipziger Norden entsteht ein separates Stadtquartier mit anderer Eigentümerstruktur.
Wer baut das Löwitz Quartier?
Bauherr ist die Leipzig zwei GmbH & Co. KG, ein Joint Venture aus HAMBURG TEAM, HASPA PeB und OTTO WULFF. Einzelne Baufelder wurden weiterverkauft, etwa Baufeld 2 an Instone Real Estate; auf Baufeld 5 baut Goldbeck Nordost als Generalübernehmer.
Wie viele Schüler kann das neue Gymnasium aufnehmen?
Das fünfzügige Gymnasium bietet Platz für über 1.300 Schüler auf etwa 16.000 Quadratmetern BGF. Es wurde im Investorenmodell errichtet und von der Stadt Leipzig für rund 76 Millionen Euro erworben.
